模型構建:參數化設計縮短建模周期
傳統 CAD 建模需重復繪制構件,大型項目建模周期常超 3 個月。工程管理軟件集成 BIM 后,通過參數化構件庫實現快速建模,修改某一參數即可聯動更新關聯構件。某辦公樓項目利用軟件內置的 2000 + 標準構件,建模效率提升 60%,原本需 45 天的結構模型僅用 18 天完成,且模型精度達毫米級。
碰撞檢查:三維可視化消除設計沖突
二維圖紙疊加易導致管線、結構沖突,某商業綜合體項目曾因未發現風管與梁體碰撞,返工損失超 80 萬元。軟件通過BIM 碰撞檢測引擎,自動掃描建筑、結構、機電等專業模型,生成沖突點三維坐標及解決方案。某醫院項目應用后,設計階段發現 386 處碰撞點,提前整改節省施工返工成本 150 萬元,工期縮短 22 天。
進度關聯:4D 模擬優化施工計劃
施工計劃與模型脫節,常出現實際進度與計劃偏差。軟件將BIM 模型與甘特圖綁定,形成 4D 進度模擬,直觀展示各階段施工范圍與時間節點。某地鐵區間工程通過模擬發現盾構施工與管線遷改的工序沖突,優化后減少 3 次工期延誤,關鍵線路履約率從 75% 提升至 98%。
成本聯動:5D 算量實現造價動態管控

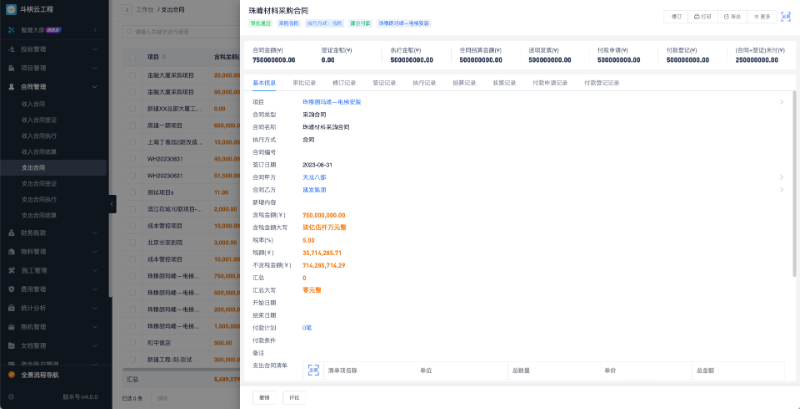

傳統造價計算依賴人工套價,偏差率可達 10%。軟件借助BIM5D 技術,自動關聯模型構件與清單價格,工程量變動時實時更新造價。某住宅項目在墻體材料變更后,系統 10 分鐘內算出造價變化 23 萬元,較人工計算快 20 倍,且精度提升至 99.2%,避免竣工結算爭議。
多方協同:云端共享打破溝通壁壘
設計方、施工方、監理方因模型版本不一,溝通效率低下。軟件通過云端 BIM 平臺實現模型實時共享,各方標注意見同步更新。某 EPC 項目通過云端協同,跨單位圖紙會審時間從 7 天壓縮至 2 天,設計變更響應速度提升 70%,減少因信息滯后導致的誤工 300 工時。
BIM 與工程管理軟件的深度集成,讓模型從單純的設計工具升級為管理載體。某集團數據顯示,應用集成系統的項目,建模效率平均提升 55%,設計變更成本降低 40%,充分證明其對項目全周期效率的提升作用。
